Projeto 3: Estudar opções de reabilitação de uma grande zona de solo contaminado e do impacto da incerteza no budget estimado.

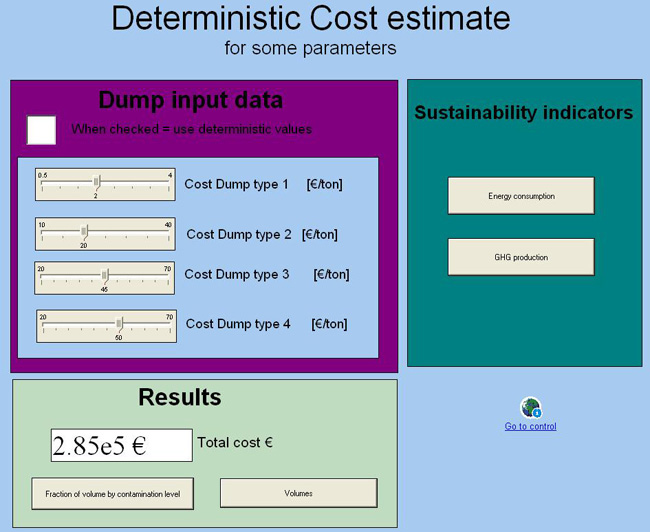

Como muitas incertezas quanto ao volume e o nível de concentração do solo contaminado numa grande área existiam, a elaboração de um budget de reabilitação é um exercício delicado. Estabelecemos então um modelo estocástico para estimar a probabilidade de completar a reabilitação com um certo budget. Este modelo utiliza todas as informações geológicas e geofísicas, associando uma incerteza a cada uma, e a partir da combinação desta incerteza de quantidade de material incorpora incerteza de custos futuros (sobre 3 anos de atividade de reabilitação) de descarte e tratamento.
Estudar qual o parâmetro mais influente para a incerteza total.

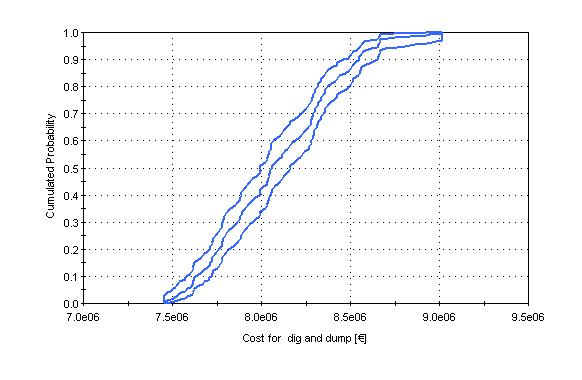

Definimos assim que o item mais influente no custo total era colocar o material de concentração intermediaria no aterro confinado. Também obtivemos uma distribuição estatística do budget necessário para executar o projeto, a partir dela pode-se estimar pra um determinado budget qual a probabilidade de se finalizar o projeto. Em paralelo, para cada opção, calculam-se alguns indicadores de sustentabilidade como consumo de energia e produção de CO2.
